Proiektua jendaurreko informazio fasean jarri dute, Bizkaiko Aldizkari Ofizialean. Zentral eolikoak, Araba eta Gipuzkoako lurretan ez ezik Bizkaikoan ere eragina izango luke eta denera bederatzi udalerri ukituko lituzke. Statkraftek ingurumena babesteko neurriak iragarri ditu bere webgunean.
Ostegun honetan argitaratu du Bizkaiko Aldizkari Ofizialak Statkraftek Euskal Herrian egitekoak dituen bi makro-zentral eolikoetako baten jendaurreko informazioa, multinazionalak Intsaraz izenez deitzen duena. Espainiako Gobernuko Lurralde Politikako Ministerioarena da iragarkia, eta azaltzen duenez, Aramaio eta Eskoriatza artean 60,4 MWko azpiegitura eraikitzea aurreikusten dute.
Aldizkari ofizialak dioenez, Madrilen egoitza duen Desarrollos Renovables Iberia Omicron SUL enpresa pribatuak eraikiko du zentrala –Statkraften Espainiako Estatuko filialetako bat da– eta zortzi aerosorgailu izango ditu, bakoitza 201 metro garaierakoa eta 172 metroko diametroarekin.
Informazio hau guztia duela egun batzuk filtratu zuten El Diario Vasco egunkarian, iragarkia atera aurretik, beste hainbat datu eta grafikorekin batera. Hala, errota erraldoiak Bilboko Ibedrola Dorrea baina handiagoak izango dira eta Madrilgo Torre Españaren parekoak, Vocento Taldeko komunikabidearen ilustrazioan ageri denez.

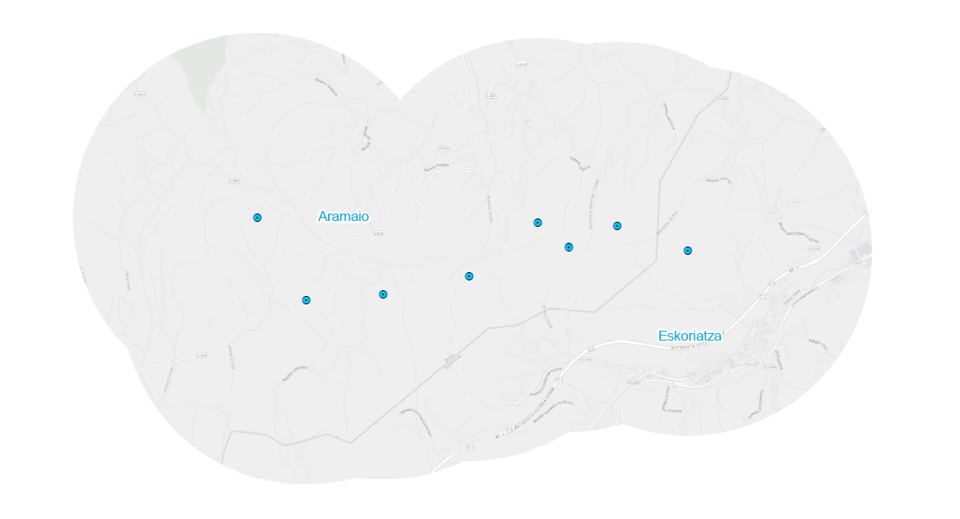

Statkrafetek bere webgunean dakar errota bakoitzaren gutxi gorabeherako kokapena zein izango den irudikatzen duen mapa.
Bederatzi udalerritan eragina
Eskoriatza eta Aramaio arteko Ganboralde (706 m.) eta Asentsiomendi (689 m.) inguruak hartzeaz gain, beste hainbat eremutan ere eragingo du azpiegiturak, Araban eta Gipuzkoan ezezik baita Bizkaian ere.
Argindarraren ebakuaziorako Arrasate, Atxondo, Elorrio eta Abadiñoko terrenoei eragingo die, eta zentrala eraikitzeko sarbideak egiteko Legutio, Arratzua-Ubarrundia eta Aramaioko terrenoei.
42 milioi euro errotak eraikitzeko, 725.000 euro ingurumena babesteko
Denera ia 42 milioi euro kostako zaio Statkrafti makro-zentrala egitea. Informazioa publiko egin eta berehala enpresa norvegiarrak bere webgunean argitaratu duenez, 725.000 euro bideratuko ditu ingurumena babesteko neurriak hartzera.
Obrak 2026 eta 2027 urte artean egitea espero du Statkraftek, eta lanek iraun bitartean kontrol akustikoak egingo ditu Aramaion eta Eskoriatzan.
Multinazionalak esan du energia "sozializatzeko" ereduari jarraituko diola, bai proiektu honekin bai Azpeitian, Zestoan eta Errezilen eraiki nahi duen zentralarekin, eta parte-hartze formulak aztertzen ari dela.
EH Bilduk galdera sorta bat erregistratu zuen Eusko Legebiltzarrean Donostiako Metroaren igarobideko lanen gainkostua argitzeko. Informazio hori atzo jakinarazi zuen Susana Garcia Chueca Mugikortasun sailburu sozialistak.
Martxoaren 19an amaitu zen proiektua aurkezteko epea, baina Errioxako PSOEk adierazi du Forestalia enpresak "interesa baztertu" duela. Enpresak bi parke eoliko eraiki nahi zituen Aragoiko lurretan, baina oraindik ez ditu lortu baimenak eta hori dute egitasmoa... [+]
EAE, Akitania Berria eta Nafarroak osatutako euroeskualdearen batzarra egin dute Iruñean martxoaren 25ean. AHT izan dute topaketaren ondoko agerraldiko aipagai nagusien artean eta Akitania Berriko ardatza Hego Euskal Herriko trenbidearekin lotzeko konpromiso politikoa... [+]
Dakota Access oliobidearen kontrako protestengatik zigortu du Ipar Dakotako epaimahai batek erakunde ekologista, Energy Transfer Partners enpresak salaketa jarri ostean. Standing Rockeko sioux tribuak protesten erantzukizuna bere gain hartu du.
Koalizio abertzaleko hiru ordezkariek ohar baten bidez euren "frustrazioa" adierazi dute proiektu fotovoltaikoa ezin gelditzeagatik: "Egoera horren aurrean, ez gara legegintzaldia amaitzeko indarrez sentitzen". Proiektu honi ez! plataformak salatu du EH Bilduren... [+]
Datorren udaberrian, Stop AHT Zundaketak ekimenak bi urte beteko ditu. 2023ko maiatzean, ADIFek Itza, Sakana eta Goierriko udalei jakinarazi zien zundaketa geoteknikoak eta beste jarduketa batzuk egingo zituela AHTaren Nafarroako korridorea Euskal Y-arekin lotzeko alternatibak... [+]
Josu Estarrona EH Bilduko Arabako senatariak egindako galderari erantzun dio Espainiako Sustapen Ministerioak, eta hor berretsi du Ezkioko aukera zailtasunez beteta dagoela.
Satorralaia plataformak Donostiako Metroaren Mirakontxa-Easo zatiko lanek “%164ko gainkostua” izan dutela salatu zuen joan den astean, eta, horren harira, EH Bilduk gainkostu hori argitzeko eskatu du, Eusko Legebiltzarrean erregistratutako galdera sorta baten bidez.
Elkarretaratzea egin zuen Aiaraldeko Mendiak Bizirik plataformak atzo Laudioko Lamuza plazan, Mugagabe Trail Lasterketaren testuinguruan.
Satorralaia plataformak eman du gainkostuaren berri, informazioa Jaurlaritzari eskatutako txosten batetik aterata. Donostiako metroaren Mirakontxa-Easo zatiaren lanak 53 milioi eurotan esleitu ziren, eta egungo aurrekontua 139,4 milioi eurokoa da. Donostiako metro-pasantearen... [+]
"Gasteiztik egin ezean, ez da egingo", adierazi du PSNren bozeramaile Ramón Alzorrizek. Kontra azaldu dira Geroa Bai, UPN eta PP.
2.000 milioi euroko kostua izango dute AHT Madrilekin eta AVE trenarekin lotzeko aurreneko lanek. Asteburuan egin dute manifestazio bat Iruñean, AHTa eraikitzeko obretako esklabotza-baldintzak salatzeko.
